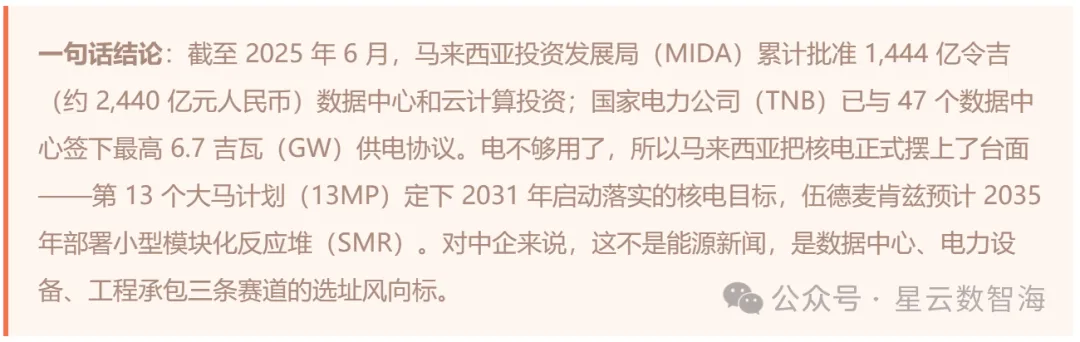

1444億令吉資料中心湧入,核電要上場了
一、資料衝擊:47 個資料中心簽下 6.7GW,電先不夠用了
先看三組數字。
第一組:截至 2025 年 6 月,MIDA 在 2021 年以來批准的資料中心和雲端運算投資累計 1,444 億令吉(約 2,440 億元人民幣)。

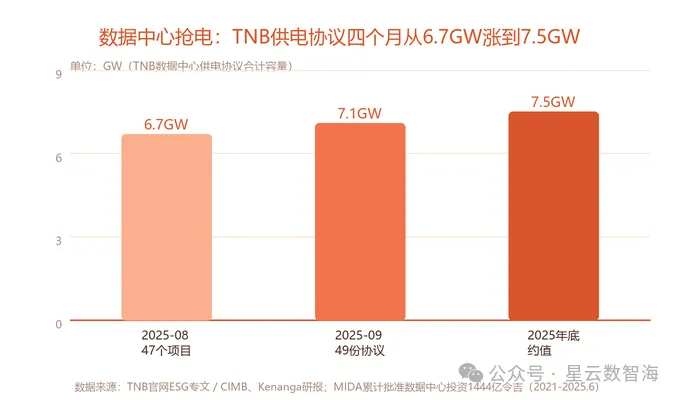

第二組:截至 2025 年 8 月,TNB 與 47 個資料中心簽訂的電力供應協議合計最高 6.7GW。此後仍在增長——2025 年 9 月底已達 49 份協議、7.1GW,2025 年底約 7.5GW。
第三組:MIDA 預測,到 2035 年資料中心電力需求可能超過 5GW——相當於馬來西亞半島 2025 年裝機容量的約 18%。(不同機構口徑差異較大:TNB 自身預測更高,按其約 33GW 的半島裝機口徑,5GW 約佔 15%;TNB 對 2030 年資料中心需求的預測接近 13GW。)
無論取那個口徑,方向一致:資料中心一個行業就要吃掉全國發電能力的顯著份額,還沒算半導體製造、電子電氣、化學品和綠色氫能這些同樣吃電的類股。
居外 IQI 全球首席經濟學家單沙益(Shan Saeed)的判斷很直接:可靠電力已經從基礎設施考量,轉變為國家競爭力的關鍵要素。
這不是馬來西亞一國的處境。麥肯錫估計,美國資料中心電力需求將從 2024 年的 25GW 增加到 2030 年的 80GW 以上。埃克森美孚《2025 全球展望》預計,到 2050 年全球電力需求將增長 70%。
算力競爭的盡頭是電力競爭。這句話正在從口號變成各國政府的預算表。
二、機會:電力缺口有多大,三條賽道的空間就有多大
先補一個時間邏輯:2030 年前的缺口,主要靠天然氣發電(馬來西亞氣電佔比將升至 2030 年約五成)、太陽能、儲能和東盟電網跨境購電來填;核電瞄準的是 2030 年之後——煤電退役疊加基荷需求的結構性缺口。看清這個節奏,才知道那條賽道先兌現。
第一條線:資料中心本身。 1,444 億令吉已批投資只是存量。馬來西亞要兌現 2030 年人工智慧(AI)國家目標,資料中心的電力配套(變電站、備用電源、冷卻系統)是確定性需求。
第二條線:電力裝置與電網改造。 6.7GW 新增負荷接入,意味著輸配電網路、儲能、調度系統的全面升級。誰的裝置能進 TNB 的供應鏈,誰就能吃到這輪擴容。
第三條線:新能源與核電配套。 太陽能有波動性問題,需要穩定基荷電源補充——這正是核電被推上前台的邏輯。單沙益的原話是:核能可以作為太陽能波動的補充,提供穩定可靠的能源,同時多元化能源組合、減少對進口燃料價格波動的影響。
對中國電力裝置商、新能源工程商來說,馬來西亞正在從"市場"變成"必須卡位的市場"。
三、機制:核電時間表已經寫進國家計畫
馬來西亞的核電不是一句口號,是一整套已經在運轉的機制。
政策層:科技、工藝及創新部部長鄭立慷(Chang Lih Kang)牽頭制定《2030 年國家核技術政策》(DTNN),推動和平利用核技術。政府委託完成的預可行性研究結論是:核能作為清潔、穩定、可靠能源的前景十分樂觀。
計畫層:13MP 把核能列為可行能源選項,定下 2031 年開始落實的目標——更準確地說,這是"宏願"而非"電站投運承諾",部署以安全性、監管準備和商業可行性為前提。馬官方亦表示,2030 年後才會就是否建設核電作最終決定。
執行層:大馬電力改革公司(MyPOWER)正按國際原子能機構(IAEA)的里程碑方法協調可行性處理程序。2026 年 3 月,副首相兼能源轉型及水務部(PETRA)部長法迪拉·尤索夫披露,馬來西亞已對潛在核能項目完成全面評估,覆蓋政策、監管框架、項目可行性、行業參與、利益相關者溝通和人力資源六大維度。2026 年 9 月上旬的一場全國性研討會上,IAEA 也就人力資源開發建模向馬方分享了戰略資訊。
外部錨點:2025 年 7 月 10 日,馬來西亞與美國簽署《戰略民用核合作諒解備忘錄》(NCMOU),雙方同時宣佈啟動《123 協議》談判;馬來西亞也與中俄等國保持核能合作夥伴關係。
行業預測:伍德麥肯茲預計,馬來西亞 2035 年部署 SMR、2050 年達 1.2GW——並明確註明這已是"因監管挑戰從原 2031 目標推遲"後的判斷。單沙益給出的"可信戰略規劃"更保守:第一批電力 2038-2042 年入網。

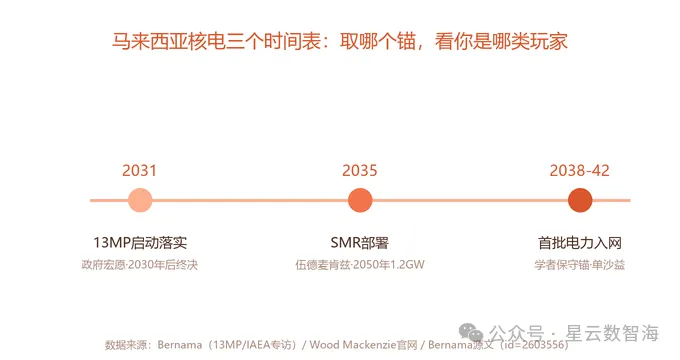

三個時間表放在一起看:政府宏願 2031(啟動落實)、諮詢機構模型 2035、學者保守錨 2038-2042。取那個做決策基準,取決於你是賣裝置的(看 2031)還是投電站的(看 2038)。
四、格局:誰來建、用什麼堆,答案正在收斂
誰來建:所有跡象都指向 Petronas 或 TNB 牽頭。邏輯很清晰——TNB 管電網規劃和並網整合,是最自然的選擇;Petronas 能提供複雜項目實施、安全管理、國際採購和資本運作的經驗。國外供應商提供反應堆技術和營運,大型科技公司通過長期購電協議(PPA)增強項目商業可信度。
用什麼堆:候選清單已經比較明確——第三代核裂變技術(韓國、俄羅斯、美國、英國、法國都在選項內)、小型模組化反應堆(SMR,加拿大路徑被重點關注)、以及海上浮動核電站(俄羅斯國家原子能公司 Rosatom 已表態支援,適合沿岸國家)。
接近交易的知情人士判斷:美俄目前處於領先位置,因為航空母艦上的反應堆是經過風險評估的移動式解決方案。但造價極其昂貴——一旦建成,持續營運費用很低,這是核電經濟的經典結構。
戰略定力:值得注意的是,馬來西亞把核電放在"主權"框架下討論——要保持經濟競爭力,必須對資料中心的資料控制保有一定程度的主權,才能進入下一波工業浪潮。能源獨立和資料主權,在吉隆坡的決策語境裡是同一枚硬幣的兩面。
五、行動:窗口在 2026-2030,三類中企各有切入點
這套 2026-2030 年的優先順序清單,來自居外 IQI 全球首席經濟學家單沙益(Shan Saeed)在馬來西亞國家通訊社(Bernama)訪談中的判斷——就是第一章那位給資料中心電力需求定調的經濟學家。他列出馬來西亞在下一階段的七項優先任務:立法、人力資源開發、場地評估、獨立監管、融資、廢物管理和退役條款。每一項都需要外部供應商,也正是中企的機會清單。
電力裝置與工程企業:這是最早兌現的賽道。不用等核電,6.7GW(且已增至約 7.5GW)資料中心負荷的電網配套已經在招標周期裡。核電側的切口在 SMR 配套裝置和常規島工程。
資料中心與雲端運算企業:選址時把"電力可得性"放到土地價格之前。TNB 供電協議的排隊情況、各州變電站容量,應該成為選址模型的一票否決項。長期購電協議(PPA)的談判窗口會隨著核電項目推進而打開。
投資與諮詢機構:核電立法與監管框架的搭建期,是規則諮詢、環評、融資結構設計的增量市場。2031 目標倒逼出的每一個細則,都是服務需求。

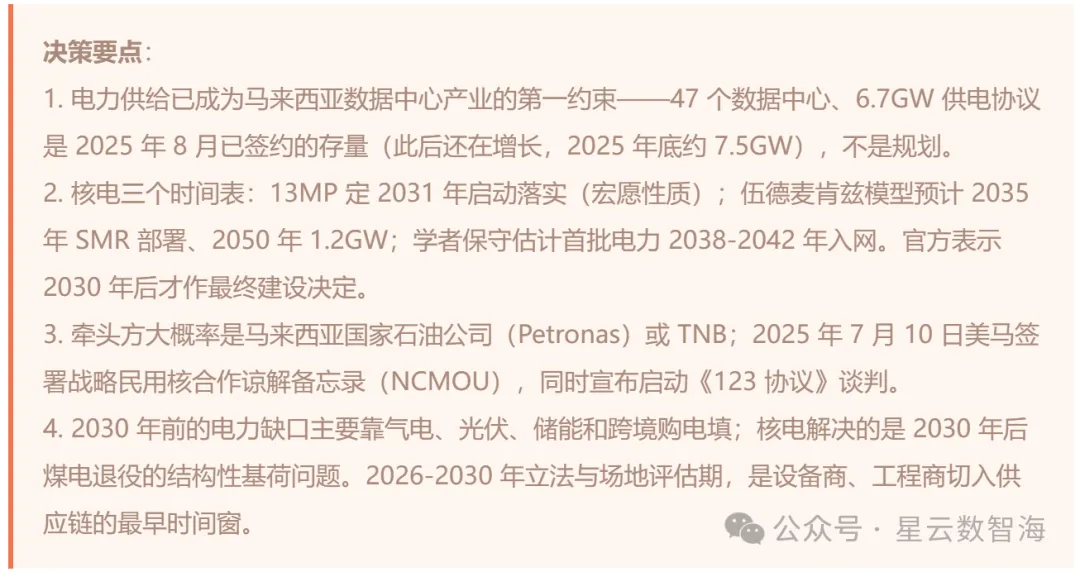

節奏判斷:2031 是政治宏願,2035 年 SMR 部署是行業基準,2038-2042 年首批電力是保守錨,2030 年後才有最終建設決定。裝置商按 2031 搶跑,投資方按 2035 算帳,都不會錯得太離譜。
FAQ 快答
問:馬來西亞資料中心現在還能拿到電嗎?答:能,但在收緊。TNB 已簽 47 個資料中心、6.7GW 供電協議(2025 年底約 7.5GW);MIDA 預測 2035 年需求超 5GW。新項目供電排隊和電價條款正在變嚴,選址先核實變電站容量。
問:馬來西亞核電站什麼時候建成發電?答:三個口徑:13MP 宏願 2031 年啟動落實;伍德麥肯茲預計 2035 年部署 SMR、2050 年 1.2GW;學者保守估計首批電力 2038-2042 年入網。官方 2030 年後才作最終建設決定。
問:馬來西亞核電項目由誰牽頭?答:大機率是 Petronas 或 TNB。TNB 負責電網規劃與並網整合,Petronas 提供項目實施與國際採購能力;國外供應商出反應堆技術,大型科技公司以長期購電協議參與。
問:馬來西亞核電用什麼技術路線?答:三條路線都在候選清單:第三代核裂變(韓/俄/美/英/法)、小型模組化反應堆(SMR,重點關注加拿大路徑)、海上浮動核電站(Rosatom 表態支援)。
問:中國企業在馬來西亞電力市場有什麼機會?答:三條線:資料中心電力配套(變電站/備用電源/冷卻)、電網擴容改造裝置、核電 SMR 配套與常規島工程。2026-2030 年立法與場地評估期是切入供應鏈的最早窗口。 (星雲數智海)
