①瑞銀預計,到2027年美國AI算力投資或佔經濟產出的3%,科技巨頭融資需求繼續快速增長;②社區對電價、水資源及土地佔用的擔憂升溫,一季度已有75個項目被阻止或推遲;③各州或收緊審批及稅收優惠,並要求開發商承擔新增電網、供水等基礎設施成本。
儘管人工智慧(AI)投資熱潮仍在持續,但數據中心正從地方政府爭相招攬的「明星項目」,變成美國政治和公共政策爭議的焦點。
瑞銀在最新報告中指出,美國AI數據中心建設不太可能停止,但地方居民對電價、水資源和土地佔用的擔憂,以及州政府對審批、稅收優惠和基礎設施成本的重新審視,將迫使行業改變發展方式。
AI投資仍在加速
瑞銀預計,到2027年,美國在AI計算能力方面的投資可能達到國內經濟產出的約3%,其中相當部分將用於數據中心及相關基礎設施建設。報告假設,資本市場融資管道和終端用戶對AI的需求都不會成為限制投資的主要因素。
大型科技公司正在通過投資級債券、高收益債、銀行貸款、私募市場和項目融資等多種方式籌集資金。亞馬遜、Alphabet、Meta、微軟和甲骨文等超大規模雲服務商2026年的債券發行規模預計將超過2500億美元,較2025年增加一倍以上,是2024年的十倍以上。

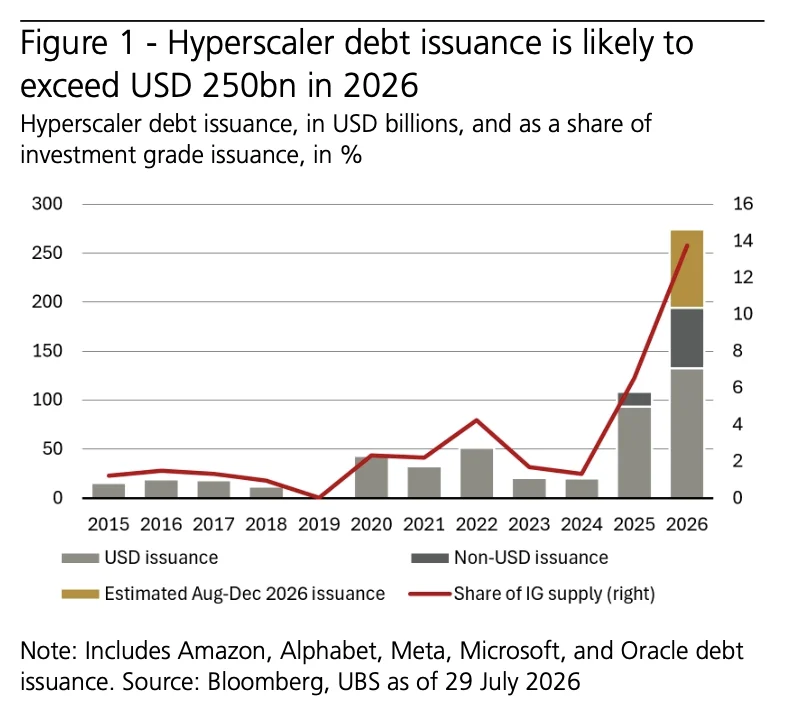

(2026年亞馬遜、Alphabet、Meta、微軟和甲骨文等科技巨頭債券發行規模將超過2500億美元,佔美國投資級債券發行比例升至約14%)
科技公司債券利差近期有所擴大,但瑞銀認為,這更多是市場消化新增債券供給的結果,而不是信用狀況明顯惡化。與此同時,採用AI的企業也在競相提高效率和利潤率,以證明高額技術支出的合理性。
美國仍佔據全球AI基礎設施主導地位
超大規模數據中心通常容納至少5000台服務器,佔地可達數十萬甚至數百萬平方英呎,用電規模從數十兆瓦到數百兆瓦不等。部分新建園區規劃電力容量超過1000兆瓦,相當於匹茲堡這樣一座中型城市,或約75萬戶美國家庭的用電需求。
美國目前約有580座正在運營的超大規模數據中心,另有437座處於規劃或建設階段。德州、加州、弗吉尼亞州、佐治亞州和俄亥俄州是主要聚集地。

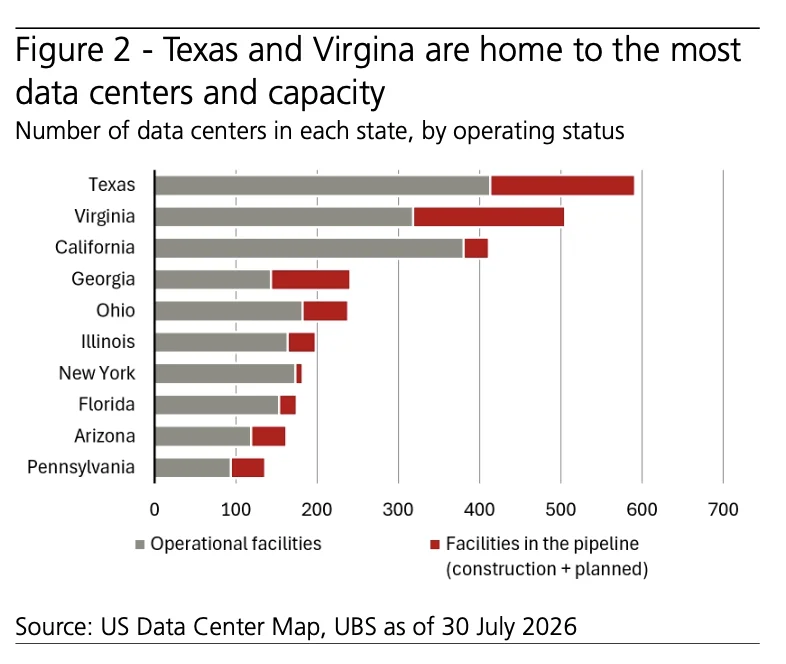

(美國數據中心主要集中於德州、弗吉尼亞州和加州,其中德州的數據中心總規模(含在建及規劃)居全美首位)
截至2025年第四季度,美國五大超大規模雲服務商佔全球累計AI算力的約71%,高於2024年第一季度的63%,顯示美國仍在全球AI基礎設施競爭中佔據主導地位。
反對聲浪為何迅速升溫
數據中心過去常被地方政府視為資本投資和經濟發展的象徵,如今卻越來越成為社區矛盾的集中體現。
蓋洛普2026年的調查顯示,71%的美國人反對在自己所在地區建設AI數據中心,而且反對意見跨越民主黨、共和黨和獨立選民。
路透社與益普索的另一項調查顯示,77%的美國人擔心AI會推高電價。公眾的主要顧慮包括電力和水資源消耗、土地佔用、空氣與噪音污染,以及AI對就業和生活方式的潛在衝擊。
瑞銀指出,數據中心面臨的阻力明顯高於用電規模相近的半導體晶圓廠。原因在於,晶圓廠通常與製造業回流、國家安全和產業政策聯繫在一起,而數據中心更多被視為自動化、就業替代和資源消耗的象徵。
更深層的問題在於,數據中心的成本往往集中在當地:居民可能承受電價上漲、施工干擾和資源壓力;但AI帶來的生產率、產業競爭力和國家戰略收益卻分佈在全國,難以被當地居民直接感知。正是這種「成本本地化、收益全國化」的錯位,加劇了社區反對。
電力瓶頸與成本分擔成為監管核心
美國電力研究院預計,到2030年,AI數據中心將新增56至132吉瓦電力需求。美國電力系統總規模約為1200吉瓦,單看總量似乎可以承受,但新發電設施、輸電線路和設備供應都面臨審批周期長和產能積壓等問題。
瑞銀預計,美國數據中心電力需求到2030年將達到90吉瓦,接近當前水平的兩倍。這一預測已考慮發電設備、輸電、電網接入和審批等瓶頸,相比部分數據中心項目規劃仍較為保守。
電價又是高度敏感的政治議題。今年11月美國將舉行36場州長選舉,居民是否需要為數據中心擴建電網買單,可能直接影響地方政治。由於零售電價、土地規劃、建設許可、用水政策和稅收優惠主要由州和地方政府決定,監管壓力也將集中在地方層面。
2026年第一季度,美國地方團體已阻止或推遲75個數據中心項目,涉及約1300億美元計劃投資,受影響項目數量與2025年全年相當。
稅收優惠的經濟回報受到質疑
麥肯錫預計,到2030年,全球數據中心資本投資可能達到7兆美元。目前美國超過70%的州向數據中心提供稅收優惠,包括銷售稅豁免、稅收減免和以付款替代納稅等安排。
但數據中心帶來的就業主要集中在建設階段,項目投入運營後所需的長期崗位相對有限。這使越來越多地方政府開始質疑,放棄大量稅收收入是否能換來足夠的長期經濟回報。
瑞銀認為,在大型科技公司融資能力充足的情況下,地方政府繼續提供無條件稅收優惠既可能效率低下,也存在政治風險。
相比減稅,更可行的方式是要求開發商承擔變電站、輸電線路和供水設施等全部新增成本,並直接投資學校或其他社區項目,讓居民能夠看到實際收益。
部分州的經驗顯示,大型數據中心並不必然推高居民電費。如果企業客戶承擔更多電力系統固定成本,居民帳單甚至可能下降。但電價保護只能緩解部分矛盾,水資源、土地、環境影響和就業焦慮仍將繼續存在。
暫停令和州級監管動向
紐約州已對用電超過50兆瓦的新數據中心實施一年暫停,並要求制定綜合監管框架。
緬因州也曾提出暫停大型項目,但州長最終否決。
另有多個州正在研究類似限制,更多地區則傾向於採用附帶條件的監管方式,包括環境評估、提高審批標準,以及要求開發商承擔全部公共基礎設施成本。
瑞銀認為,目前的暫停措施更像是為制定長期規則爭取時間,而不是全面否定AI基礎設施。但如果政策遲遲無法明確,項目可能轉移到電力和水資源更充足、人口密度更低、審批制度更清晰的州。
因此,監管最終可能改變的是美國數據中心的地理版圖:資源充裕、能夠快速擴建電力供應的地區將獲得更多項目,而人口密集、電網緊張或社區反對強烈的地區則可能失去投資機會。
報告還稱,一旦地方政策嚴重拖慢建設,聯邦政府可能從全球AI競爭和國家安全形度介入。(財聯社)
