SemiAnalysis:AWS、Meta推行“模組化”資料中心,建設週期壓縮36%、降本8%

AI速讀
面對AI算力需求激增與電氣工人短缺的結構性瓶頸,資料中心正全面轉向「模組化」建設模式。SemiAnalysis數據顯示,模組化可將建設週期縮短36%,降低8%資本開支,每兆瓦提前單月交付可創收50萬美元。目前市場形成三種路徑:由AWS、Meta等超大規模廠商主導的自研模式;由Comfort Systems等EPC整合商主導的執行模式;以及由Vertiv等OEM廠商提供的一體化平台模式。儘管模組化能大幅減少現場工時並規避環境影響,但業界也提醒需注意供應商誇大的加速數據及潛在的質量可靠性風險。


算力基建打響效率戰!面對用工荒,資料中心正全面擁抱“模組化”。工廠預製不僅將建設工期壓縮36%、資本開支降低8%,更讓算力搶跑變現——提前單月交付每兆瓦即可創收50萬美元。


模組化建設正在重塑資料中心行業的底層邏輯。

研究機構SemiAnalysis在最新深度報告中指出,從超大規模雲廠商到AI實驗室,模組化已成為快速建設資料中心的默認方案——建設週期可壓縮約36%(相當於縮短7至9個月),綜合資本開支每兆瓦可降低約8%。

AWS正在大規模推進代號"SAMDC"的模組化設計,其內部項目"Project Houdini"將白空間建設拆解為可在工廠預製的標準化機架,把伺服器入駐前的準備時間從最長15週壓縮至2至3週,並可消減單個模組超過5萬工時的現場電氣安裝工作量。

Meta則在俄亥俄州New Albany的Prometheus園區部署鋁框架織物結構"帳篷"廠房,衛星圖像顯示,自2025年7月宣佈建設至2026年4月,已有8座結構竣工——而園區此前五棟永久建築耗時長達兩至三年。

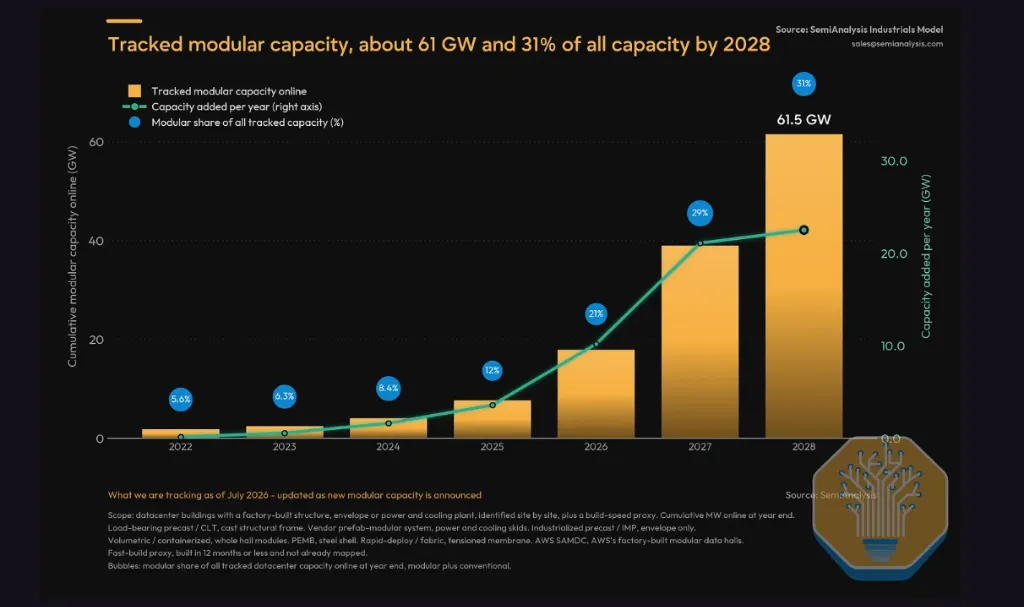

SemiAnalysis的模組化追蹤器已覆蓋超過61GW的模組化容量及逾1000個採用某種預製策略的站點,預計到2028年底,模組化建設佔全部線上容量的比例將突破30%。對於雲服務商而言,速度直接等於營收,每提前一個月交付每兆瓦IT算力,保守估計可為業主營運商帶來約50萬美元的價值捕獲,按50MW機房測算,相對純現場建設可帶來約2億美元的未折現收益。


01

勞動力短缺是結構性瓶頸,模組化是應對之策

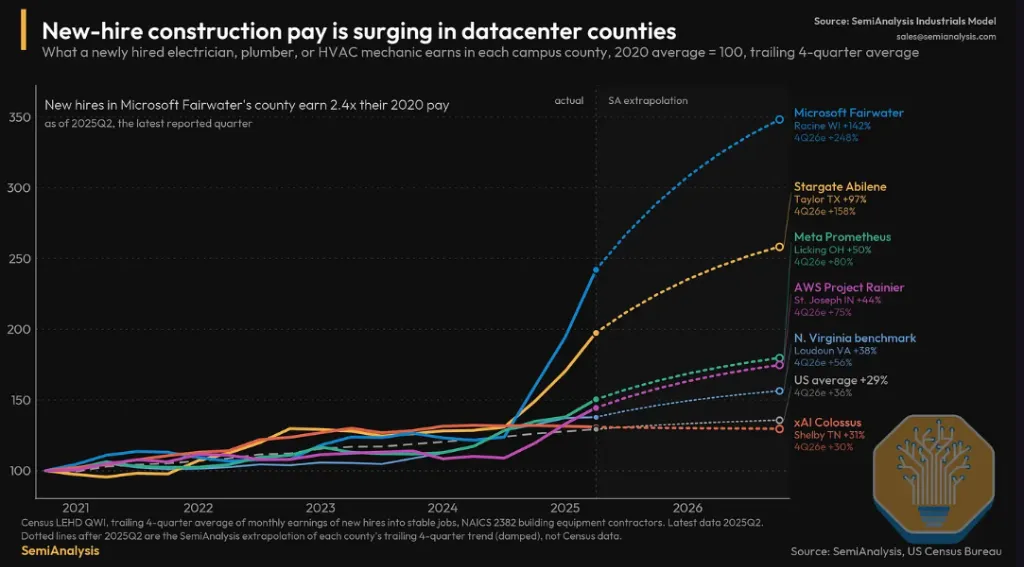

推動這一轉變的核心驅動力是貿易勞動力短缺。電氣工人佔資料中心項目全部建設工時的30%至40%,SemiAnalysis的勞動力模型顯示,受大規模關鍵任務設施建設拉動,電氣工人短缺將於2027年顯現,在德克薩斯州和俄亥俄州等建設高度集中的地區尤為突出。

這一約束已有現實印證。此前,Crusoe為將人才吸引至Abilene園區,將工資上調30%,該項目高峰期需要超過9000名工人。傳統現場建設模式下,一座50MW的AI資料機房在機電安裝階段需要約12000現場工時/MW,單棟樓峰值聚集約300名技術工人。

模組化的價值在於將可重複性工作轉移至工廠平行完成,與此同時現場施工同步推進。按照SemiAnalysis的測算,將機電安裝範圍遷入工廠後,現場工時將下降約63%至每兆瓦4500小時,持證電氣工人需求更可減少約85%。工廠模式還能規避天氣和地理條件的制約,令質量管控更為穩定。


02

模組化體系:從預製元件到整體交付

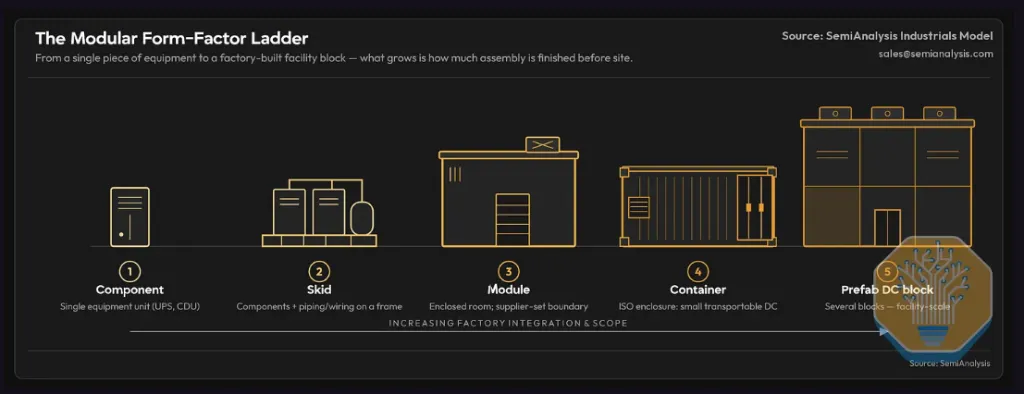

SemiAnalysis將模組化產品體系劃分為五個層級,從低到高依次為:單體元件、機架(Skid)、模組(Module)、集裝箱(Container)及預製資料中心整體模組(Prefab Datacenter Block)。前四級屬於子系統模組化,最後一級則趨近整體設施模組化。

在子系統層面,模組化電力艙和模組化冷卻系統是目前市場最為密集的兩個方向。

以Flex旗下Anord Mardix的模組化電力方案為例,其將變壓器、開關櫃、UPS及電池系統整合於一個封閉箱體,由此可將機電安裝週期從約5.5個月壓縮至約2.5個月,每兆瓦成本節省約5%。冷卻側,Airedale by Modine的機架式CDU作為2MW級預製單元出廠,到場後僅需接駁兩路水管和一路電源。

在整體設施模組化層面,Vertiv MegaMod將IT機架、電力、冷卻整合為一體化模組,配套的OneCore平台可提供標準化12.5MW電力和冷卻艙,並可組合為更大規模的AI工廠部署。輝達亦於2026年3月正式推出DSX參考架構,將算力、網路、儲存、供電、冷卻乃至土建結構設計一併納入標準化藍圖,CoreWeave已採用DSX Air建構其AI工廠的數字孿生模型。


03

誰主導模組化:三種整合路徑各有側重

模組化的主導權歸屬直接決定各方的價值捕獲空間,市場上形成了三種截然不同的模式。

營運商主導模式由營運商自行設計規格並直接採購裝置,將整合工作交由承包商完成。這一模式要求強大的內部工程和採購能力,並需自行承擔裝置交期和庫存風險,因此實際上僅限於AWS、Meta等最大規模超大規模廠商。

EPC或系統整合商主導模式中,營運商設定性能要求,由工程總包或專業整合商負責採購、協調和建設。Comfort Systems、Sterling Infrastructure、Quanta旗下Cupertino Electric等均屬此類,其中Comfort Systems通過Environmental Air Systems和TAS Energy在德克薩斯州和北卡羅來納州營運逾350萬平方英呎的工廠產能。這一模式對超大規模廠商尤具吸引力,因為營運商可保留自有設計,僅將施工執行移入工廠。

OEM主導模式以Vertiv OneCore為代表,裝置廠商將自身電力、熱管理、冷卻及IT基礎設施整合為完整平台對外銷售。這一模式使Vertiv的單兆瓦內容價值從歷史約350萬美元提升至約700萬美元,但代價是交期:目前Vertiv模組化方案的交貨週期已超過12個月。


04

主要營運商的差異化策略

各類營運商在模組化路徑上並未走向同一,而是根據自身規模、市場定位和技術堆疊做出各異的選擇。

Compass是模組化營運時間最長的託管營運商,估計每棟樓約70%至85%的內容在工廠完成預製,單棟樓框架和屋頂可在18至21天內立起,覆蓋外殼、白空間、電力模組及中壓開關裝置全端。QTS則通過提前鎖定設計、在堪薩斯州維持約700萬平方英呎倉儲容量儲備長週期裝置,建構出可隨時響應客戶需求的快速交付能力,其最新"Rapids"設計已被兩家大型AI公司採用。

Aligned Data Centers以適應性為核心,基礎電力和冷卻架構保持標準化,但機房組態可隨機架密度演進在氣冷、混合冷卻和液冷之間自由切換,其Delta³氣冷系統支援每機架約50kW,DeltaFlow液冷平台則可支援350kW以上。

Crusoe在Abilene Stargate園區同時應用外殼模組化和整體設施模組化:預製絕熱金屬板將單棟建築的封頂時間壓縮至8週以內,其自研Spark單元每個約1MW規模出廠即接近完工狀態,並已通過Redwood Materials在內華達州的項目完成規模化驗證。


05

造價與工期測算:供應商承諾需打折扣

SemiAnalysis的底層測算揭示出一個關鍵背景:供應商公開的速度數字往往基於更窄的統計口徑,而非端到端工期。Vertiv SmartRun宣稱的85%加速僅針對架空母線和走線管理;MegaMod 50%的數字衡量的是模組部署與現場建設的對比;Schneider 60%的數字則僅適用於電力和冷卻模組。

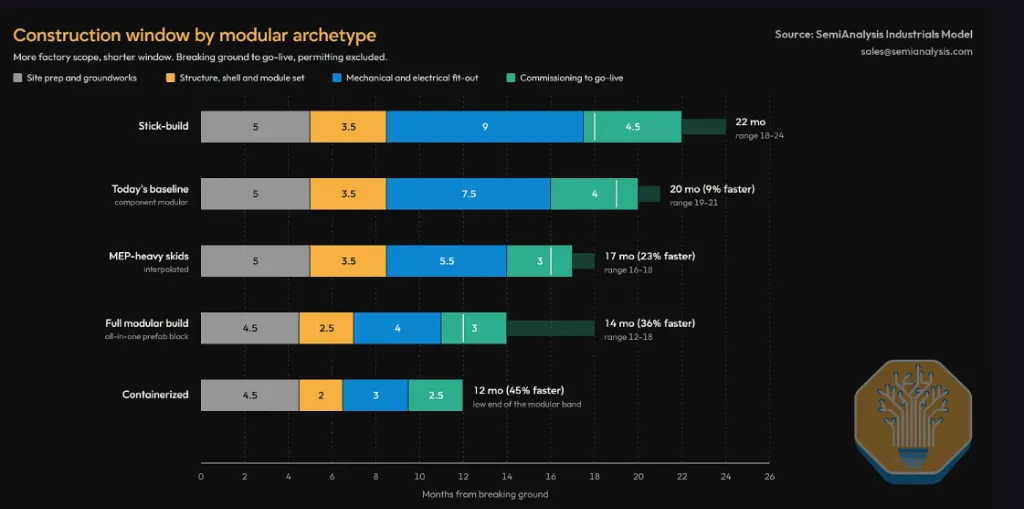

SemiAnalysis基於50MW液冷AI機房的全週期測算顯示,純現場建設的施工窗口約為18至24個月,完整模組化建設可壓縮至12至18個月,較純現場建設快約36%,較當前已包含部分模組化的基準快約30%。若採用一體化預製資料中心模組或集裝箱資料中心,建設窗口甚至可進一步壓縮至12個月以內。

成本方面,全模組化方案的綜合費用約為每兆瓦1350萬美元,低於純現場建設的約1460萬美元,差距約8%。節省主要來自兩方面:將機電安裝移入工廠節省約每兆瓦60萬美元的建設服務費及約50萬美元的安裝費;建設週期縮短帶來的成本升級、應急儲備和現場管理費用節約。

需要注意的是,模組化也存在固有成本:與純現場建設相比,模組化建設需疊加一層模組供應商利潤,這是主要成本摩擦來源。此外,已有營運商和MEP承包商反映,部分模組化方案存在可靠性問題,一旦出現質量缺陷,不僅前期節省的工期將付諸東流,還會將寶貴的硬體資產置於風險之中。
